金勝川広域河川改修事業

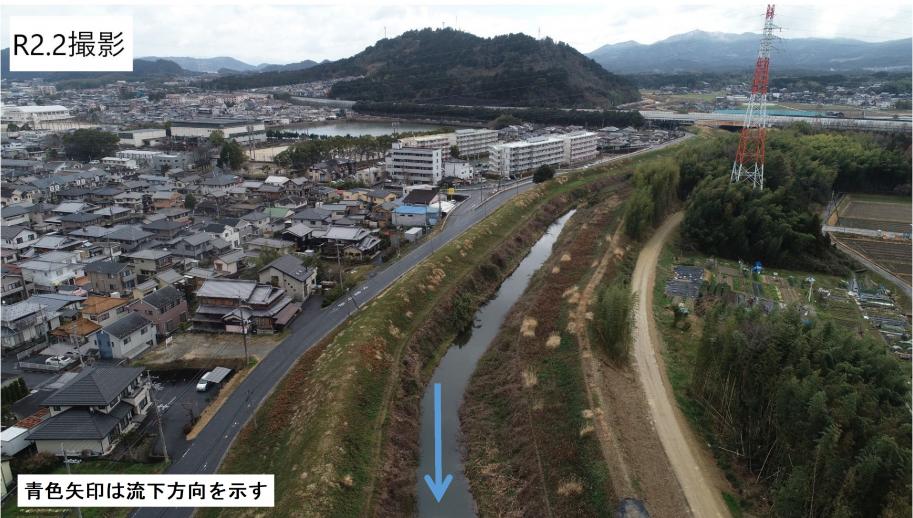

【工事前】

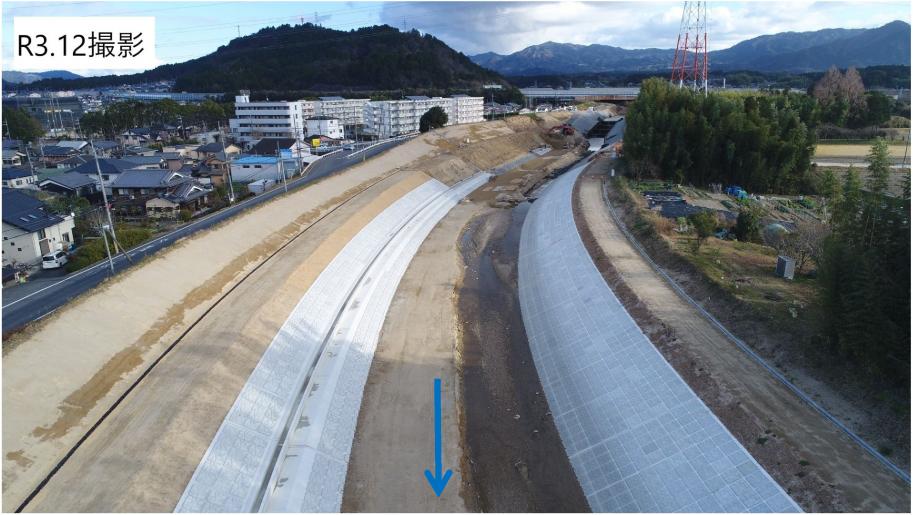

【工事後】

事業概要
平成25年9月15日の台風18号がもたらした24時間雨量400mmを超える豪雨により、金勝川の堤防は決壊し、近隣地区へ大きな水害をもたらしました。

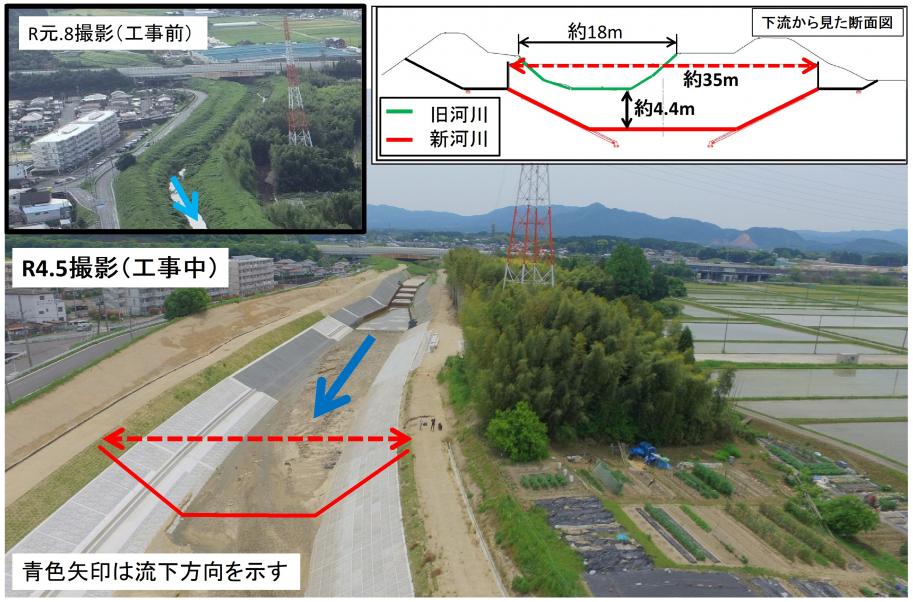

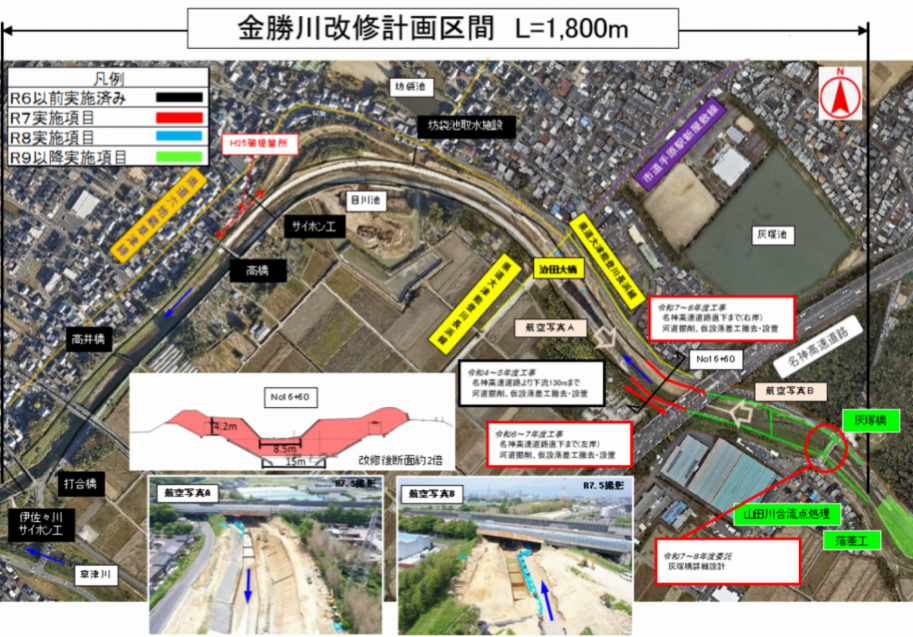

滋賀県では、金勝川広域河川改修事業として、天井川である金勝川の河床を約5m掘り下げ、さらに川幅を約2倍広げて堤防決壊による浸水被害の軽減のため工事を実施しています。
